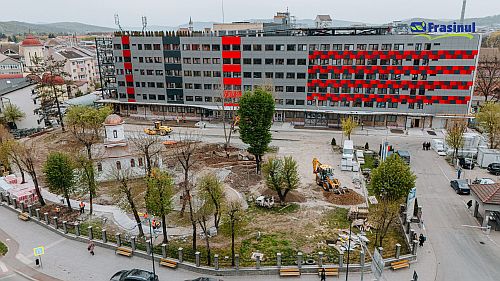

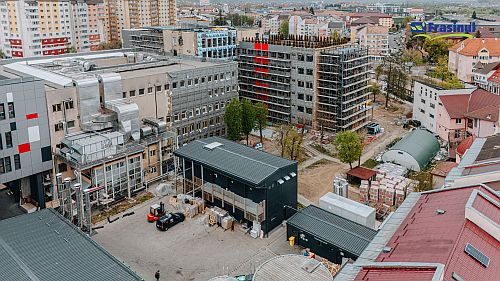

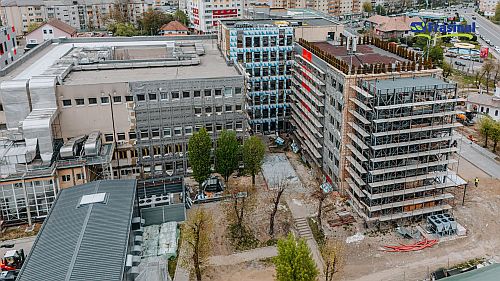

Constructorul Frasinul lucrează intens pe șantierul Spitalului Județean de Urgență Bistrița, din bd-ul General Grigore Bălan, unde execută lucrările pentru creșterea eficienței energetice. Stadiul fizic al lucrărilor a ajuns la 85%.
În perioada imediat următoare, vor fi deshise noi fronturi de lucru și va fi intensificată activitatea pe toate tipurile de lucrări, acoperind întreaga gamă de specialități necesare pentru funcționalizarea spitalului.
În momentul de față este mobilizat un efectiv de aproximativ 120 de muncitori, urmând ca în curând să crească la peste 140 de muncitori.
Cea mai mare provocare a constructorului în prezent constă în complexitatea arhitecturii interioare necesare pentru conformarea la cerințele Autorității Naționale de Management al Calității în Sănătate (ANMCS), care trebuie sincronizată cu montajul dens de instalații HVAC, electrice și de fluide medicale.
De asemenea, gestionarea lucrărilor de anvelopare exterioară concomitent cu execuția structurilor metalice pentru evacuare și a casei liftului pentru heliport necesită o coordonare logistică riguroasă pentru a nu afecta activitatea medicală curentă.
Noile fronturi de lucru
Pe șantierul Spitalului Județean de Urgență Bistrița, constructorul Frasinul își va concentra eforturile pe următoarele direcții integrate:
Arhitectură Exterioară și Sistematizarea Terenului – Asigurarea protecției învelitorii la corpul CII, refacerea rampelor și a podestelor, precum și realizarea lucrărilor exterioare de amenajare pentru protecția mediului și aducerea terenului la starea inițială.
Arhitectură Interioară – Execuția masivă a arhitecturii interioare la nivelul parterului, o zonă vastă rămasă în stadiu incipient, dar și la etajul 1 și etajul 3.
Instalații (Sanitare, Termice și HVAC) – Execuția traseelor tehnice la nivelul parterului (Corp I, II și III) pentru ambele tipuri de instalații, urmate de probele și punerea în funcțiune a echipamentelor HVAC.
Fluide Medicale – Realizarea traseelor de oxigen, aer comprimat și vacuum destinate secției de Spitalizare – Parter UPU.
Instalații Electrice și de Securitate (curenți slabi și tari) – Montajul și cablarea sistemelor complexe la nivelul parterului.
Dotări: Furnizarea și montajul mobilierului urban, alături de completarea mobilierului interior, cum ar fi vestiarele, mesele, scaunele și frigiderele.
Stadiul fizic al lucrărilor a ajuns la 85%
În prezent se lucrează la construcția casei liftului pentru heliport, aflată la un stadiu de 46,66%.
Partea de structură / rezistență este aproape finalizată (99,75%). Deja au fost terminate scările și rampele de evacuare, rampele și scările de acces exterioare, precum și copertinele metalice de la intrarea principală și de la bucătărie. Extinderea structurală majoră este realizată în proporție de 100%.
Echipele lucrează în ritm susținut la anveloparea clădirii (reabilitare fațadă, tâmplărie exterioară, glafuri). S-au executat în proporție de circa 85% lucrările de reabilitare a fațadei, incluzând montarea tâmplăriei exterioare și a glafurilor la nivelul întregului obiectiv.
Lucrările de amenajare interioară în vederea respectării cerințelor Autorității Naționale de Management al Calității în Sănătate (ANMCS) sunt gata în proporție de peste 80%.
În prezent, continuă lucrările la etajul 3 din corpurile I+III, precum și la etajul 1 din corpul II.
Totodată, se execută rețeaua interioară de hidranți și instalațiile sanitare de la etajul 3 CI+III. În prezent, instalațiile sanitare sunt finalizate 78%
La instalațiile termice, stadiul lucrărilor a depășit 71%; în execuție sunt cele de la subsol și la parterul corpului II.
Instalațiile HVAC sunt finalizate la etajele 1, 4 și 5 din corpurile I+III, inclusiv sistemele aferente extinderii Corp I. Acum se instalează sistemele la etajul 3 CI+III și etajul 1 CII.
Traseele de oxigen, aer comprimat și vacuum sunt finalizate pe etajele 1, 3, 4 și 5 din corpurile I+III.
În ceea ce privește instalațiile electrice (curenți tari și slabi), continuă instalarea tablourilor electrice și cablarea curenților tari la etajul 3 CI+III și etajul 1 CII.
Instalațiile pentru curenți tari la subsol, etajul 1 și etajul 4, respectiv pentru curenți slabi la etajele 1, 2, 4 și 5 sunt finalizate.
Toate echipamentele HVAC, lifturile, sistemele de fluide medicale și detecția de oxigen au fost achiziționate și montate integral.
În plus, aproape jumătate din mobilierul interior (vestiare, mese, scaune, frigidere) a fost montat.
