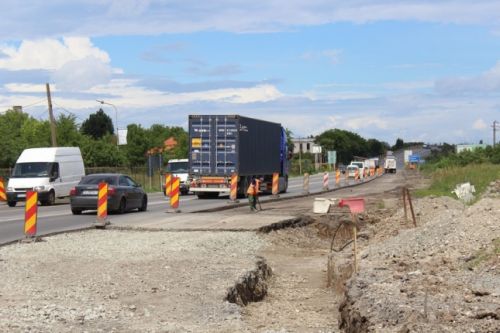

Situația lucrărilor de modernizare și reabilitare a Centurii Bucureștiului este departe de a fi satisfăcătoare. Deputatul USR Cătălin Drulă a prezentat care este stadiul actual, de ce consideră că s-a ajuns în această situație, ce ar însemna trecerea Centurii în administrarea Primăriei București și care este soluția pe care o propune USR. Redăm în continuare materialul dlui Cătălin Drulă.
Pe sectorul dintre A1 și DN7 (Chitila) lucrările de modernizare prin dublarea la două benzi pe sens sunt avansate (progres fizic în jur de 70%). Din păcate, proiectul nu a prevăzut intersecții denivelate astfel că vor rămâne numeroase puncte de conflict rezolvate doar prin sensuri giratorii: la Dragomirești-Chiajna, la Rudeni și la Chitila/str. Cartierului.
Mai departe, de la Chitila la Colentina avem deja două benzi pe sens de câțiva ani, dar cozile și blocajele persistă pentru că intersecțiile sunt încă la nivel: la Mogoșoaia, la DN1/Otopeni unde se formează cozi enorme, la Tunari, la Ștefănești și la intersecția cu autostrada A3 București-Ploiești.
Cu excepția intersecției de la Mogoșoaia, unde CNAIR a anulat recent licitația pentru întocmirea proiectului tehnic al pasajului prevăzut a fi realizat încă din 2007, CNAIR nu are planuri pentru a denivela aceste intersecții.
Mergând mai departe, între Colentina/DN2 și autostrada A2 București-Constanța avem o zonă unde au fost începute lucrările de dublare și abandonate la începutul anului 2015 când a fost reziliat contractul de execuție.
Din păcate, CNAIR nu a relicitat aceste lucrări pâna la data curentă, deși au trecut doi ani de la reziliere.
Este de menționat că nici pentru acest proiect nu sunt prevăzute intersecții denivelate la DN2 București-Urziceni și la DN3 București-Lehliu deși încă din faza de studiu aceste intersecții erau previzionate să aibă un nivel de serviciu foarte prost (cu alte cuvinte vom avea aceleași cozi foarte mari și întârzieri în trafic).
Pe partea de sud avem un singur proiect în derulare, respectiv denivelarea intersecției de la DJ602 Domnești, unde licitația pentru contractarea unui constructor (și proiectant, în același timp) este în curs de peste doi ani și încă nu avem un contract semnat. Lansarea licitației pentru dublarea DNCB bazată pe studiul din 2015 a fost blocată de lipsa unui accept privind calitatea proiectului pentru a fi finanțat din fonduri europene. În ceea ce privește A0, procedura de achiziție publică pentru contractul de concesiune este înghețată de câțiva ani (se așteaptă anularea din motive explicate mai sus, dar politic nu este asumată această decizie)
De ce am ajuns aici?
Este trecerea la Primăria București o soluție? Este important să discutăm și despre cauzele situației deplorabile în care se află proiectele de investiții pentru Centura Bucureștiului. E vorba în primul rând de slaba capacitate a instituțiilor care gestionează aceste investiții: Ministerul Transporturilor (MT) și Compania de Drumuri (CNAIR). Sunt instituții deprofesionalizate, care funcționează ca sisteme anti-meritocratice, care nu încurajează performanța. Astfel, oamenii buni au plecat în mare parte în domeniul privat (sau au emigrat), iar clientela politică joacă un rol important în aceste organizații. Când profesioniștii fac un pas în spate, vorbesc politrucii.
Din acest motiv s-au și schimbat foarte des prioritățile, ba pentru unul din inele, ba pentru celălalt, după cum s-au schimbat șefii. Nu în ultimul rând, nu trebuie să ignorăm posibilul rol al corupției în acceptarea unor soluții de proiectare de slabă calitate, făcute cu investiție mică de resurse.
S-a vorbit recent în spațiul public despre trecerea Centurii la Primăria Municipiului București (PMB). Se pune întrebarea dacă ar fi o soluție pentru acest proiect. Răspunsul nostru este categoric nu. Sunt două motive importante. Primul este că PMB este un gestionar chiar mai slab, mai corupt și mai puțin transparent de proiecte de investiții decât MT/CNAIR. Greu de crezut, dar așa este. Exemple notabile pentru lipsa de capacitate a PMB sunt proiectele de modernizare a Șos. Fabrica de Glucoză și a Bd. Prelungirea Ghencea care trenează de peste 5 ani de zile și încă nu s-au lansat nici măcar licitațiile pentru găsirea constructorilor. Nu e clar de ce o instituție care a ratat atât de clar proiectele majore de infrastructură ar fi capabilă să lărgească centura actuală și să construiască autostrada care înconjoară capitala.
Finanțarea europeană
Un al doilea motiv este că prin trecerea la PMB s-ar putea pierde finanțarea din fonduri europene din Programul Operațional Infrastructură Mare unde CNAIR este beneficiar. Discutăm despre fonduri nerambursabile de ordinul sutelor de milioane de euro disponibile dacă proiectul este realizat de CNAIR ca parte din coridorul trans-european Constanța-Nădlac.
O schimbare a Programului Operațional ar dura și probabil nici nu ar fi acceptată de Comisia Europeană care nu ar înțelege (ca și noi) ce schimbare de fond ar fi trecerea de la guvern la primărie, mai ales că banii europeni sunt pentru coridoarele transnaționale, iar preluarea de către primărie ar accentua calitatea de proiect local a centurii. PSD a tăiat finanțarea pentru DNCB în 2012, PSD a lansat licitația eșuată pentru concesiunea A0 Sud în 2013, PSD a negociat în 2014 cu Comisia ca DNCB să fie făcut cu bani europeni de guvern. Acum tot PSD vrea să mute proiectul, deși are și primăria și guvernul. Problema pare de consecvență și de pricepere. Dacă vrea (și dacă știe cum) PSD poate să facă treabă în cadrul actual, nu e nevoie de această mutare. În 2016, experții Comisiei Europene au ridicat numeroase obiecții privind calitatea studiilor existente. Problema fundamentală este că aceste inele sunt eligibile pentru finanțare doar dacă sunt considerate a fi parte din coridorul trans-european Nădlac Constanța.
Ori în acest punct oficialii români nu au reușit să explice care e strategia lor. Se dublează centura existentă? Sau se construiește noua autostradă A0? Sau amândouă? E nevoie (din punct de vedere al unei analize cost-beneficiu) de ambele în acest moment? Dacă se fac amândouă, rămân valabile studiile de trafic existente pe care se fundamentează eficiența investiției și, mai important, care dintre cele două proiecte se dorește a fi finanțat din fonduri europene (numai unul poate fi)? Aceste întrebări au rămas fără răspuns pentru că adevărul este că s-a lucrat hei-rup-ist în ultimii 15 ani, fără o strategie. S-au pornit proiecte fără prea multă gândire în spate, s-au schimbat priorități, s-au tăiat finanțări și rezultatul este cel din prezent, un mozaic de proiecte în diferite faze care nu se leagă într-un inel rutier al Bucureștiului.
Ce e de făcut în continuare? – Soluția USR
Pentru a răspunde la aceste întrebări ale Comisiei Europene, a fost demarat în toamna anului 2016 un proiect cu Banca Europeană de Investiții prin care experți în transport să facă o evaluare completă a nevoilor de transport care ar urma să fie deservite de inelele rutiere ale capitalei, precum și planificare pe cel puțin 15 ani a dezvoltării de infrastructură necesară.
Proiectul intitulat Strategic Study for Orbital Roads in Bucharest a început cu o trecere în revistă a documentelor strategice existente și a studiilor de fezabilitate deja realizate și o recunoaștere amănunțită în teren pentru situația la zi (spre exemplu, de la momentul realizării studiilor de fezabilitate au fost desemnate noi arii de protecție Natura 2000, s-au realizat noi construcții etc).
Următorul pas a fost cel al definirii opțiunilor posibile (DNCB, A0, o combinație Grupul parlamentar USR Policy Brief nr.4 5 a celor două, cu/sau fără drumuri colectoare, cu/sau fără intersecții denivelate). În prezent, se colectează date de trafic detaliate pentru modelarea la zi a nevoilor de transport (pe diferite tipuri: tranzit, local, peri-urban, etc). Urmează o evaluare amănunțită a acestor opțiuni și alegerea celei optime, urmată de o consultare publică. Finalitatea este un plan de implementare pentru inelele Bucureștiului cu termene și etape concrete, eligibil pentru finanțarea europeană. Acesta este estimat a fi livrat în luna mai 2017. Pentru a nu mai repeta greșelile trecutului, dar și pentru a asigura finanțarea europeană, ar trebui ca CNAIR să nu mai improvizeze și să preia rezultatele acestui studiu, dezvoltând soluția optimă care va rezulta din acesta. Pe sud, una din soluțiile care pare să se contureze este cea a unei combinații optime între cele două proiecte, respectiv pe sfertul de sud-vest să se facă dublarea centurii existente DNCB (inelul 1) cu drumuri colectoare, iar pe partea de sud-est să se meargă direct pe proiectul de autostradă, A0 (inelul 2), cu condiția ca acesta să se încheie la nord de autostrada A2 printr-o conexiune cu DNCB la sud de lacul Cernica.
O astfel de soluție ar combina avantajele celor două proiecte la un cost optim și ar putea fi suficientă pentru traficul curent, urmând ca în 10-15 ani, când traficul o va cere să fie dezvoltat și restul inelului 2 (partea de sud-vest).
Pe partea de nord e nevoie de re-licitarea urgentă a sectorului DN2-A2 și a Pasajului de la Mogoșoaia în oricare scenariu. Din studiul menționat ar trebui să rezulte ce alte intersecții de pe DNCB necesită pasaje suplimentare pentru decongestionare. În ceea ce privește autostrada A0 (inelul 2) pe partea de nord, rămâne ca în funcție de resursele financiare disponibile, acest studiu să propună o strategie de implementare (în ce an începem și cu ce sector). În orice scenariu, pentru implementarea cu succes e nevoie de profesionalizarea gestionării proiectelor.
Așa cum am explicat, CNAIR și MT au mari probleme în această privință (dar Primăria București stă chiar mai rău). În anul 2016, au fost puse bazele unei reforme în această privință prin înființarea Companiei Naționale de Investiții Rutiere. Cadrul a fost creat pentru a atrage specialiști: salarii motivante, o structură nouă și suplă care să plece de la zero, fără tarele care există în MT și Compania actuală de drumuri. În plus, tot prin BEI s-a semnat un contract de asistență tehnică cu cea mai performantă companie de stat de autostrăzi din Europa, cea austriacă. Din păcate, operaționalizarea acestei companii a fost pusă în standby de guvernarea PSD. Noua companie de investiții, operaționalizată în mod profesionist, ar fi cadrul ideal pentru managementul construcției inelelor Bucureștiului.
